Springbrunnen aufbauen: Fundament, Montage und Anschluss Schritt für Schritt

Wie aus einer Rasenfläche in zehn Arbeitsschritten ein tragfähiger Brunnenplatz wird

Ein großer Springbrunnen wird nicht aufgestellt, er wird gebaut. Zwischen der leeren Fläche und dem laufenden Wasserspiel liegen ein Aushub, eine Tragschicht, eine bewehrte Betonplatte, Leerrohre für Strom und Wasser, das Setzen der einzelnen Steinteile und zuletzt die Fugen. Wer diese Reihenfolge kennt, bevor die Spedition kommt, spart sich die teuersten Fehler: ein Fundament, das im ersten Winter reißt, oder ein Stromkabel, das nachträglich durch fertigen Beton gebohrt werden muss.

Diese Seite beschreibt den kompletten Ablauf so, wie er bei einem mehrteiligen Etagenbrunnen mit Beckenumrandung tatsächlich abläuft. Sie richtet sich an Bauherren, Garten- und Landschaftsbauer und an alle, die vor dem Kauf wissen wollen, was auf dem Grundstück passieren muss. Die Auswahl selbst finden Sie im Ratgeber Springbrunnen für den Garten, die Technik dahinter auf der Seite Springbrunnenpumpe.

Fertig aufgebauter dreistufiger Etagenbrunnen im Barockstil aus hellem Kunststein auf der Rasenachse vor einem klassizistischen Herrenhaus
10
Arbeitsschritte vom Aushub bis zum ersten Wasser
2 bis 4
Arbeitstage für eine große Anlage, ohne Aushärtezeit
3 bis 4
Personen beim Setzen der schweren Steinteile
7 Tage
Mindestruhe für die Betonplatte vor der Belastung

Warum ein Springbrunnen ein Fundament braucht

Ein mittelgroßer Etagenbrunnen aus Kunststein wiegt mehrere hundert Kilogramm, große Anlagen mit Umrandung erreichen deutlich mehr. Dieses Gewicht verteilt sich nicht gleichmäßig, sondern steht auf einer kleinen Sockelfläche. Ohne Unterbau drückt sich der Sockel in den Boden, und zwar ungleichmäßig: Auf der Seite, wo der Boden weicher ist, sackt er tiefer. Das Ergebnis ist ein Brunnen, der schief steht und bei dem das Wasser nur noch über eine Seite der Schale läuft.

Der zweite Grund ist der Frost. Wasser im Boden dehnt sich beim Gefrieren aus und hebt alles an, was darüber liegt. Passiert das nur an einer Stelle, entstehen Risse in den Fugen und im Becken. Eine frostsichere Tragschicht aus verdichtetem Schotter unter der Betonplatte verhindert genau das, weil sie kein Wasser hält.

Der dritte Grund ist die Technik. Strom für Pumpe und Beleuchtung, gegebenenfalls eine Wasserleitung zum Nachfüllen und ein Leerrohr für spätere Erweiterungen laufen unter der Platte hindurch. Was jetzt nicht verlegt wird, lässt sich später nur mit der Kernbohrmaschine nachrüsten.

Wichtig vorab: Statik, Erdarbeiten und der elektrische Anschluss gehören in fachkundige Hände. Die hier genannten Maße sind übliche Planungswerte für einen Gartenbrunnen auf gewachsenem Boden. Die tatsächliche Aufbauhöhe hängt von Bodengutachten, Gewicht der Anlage und örtlicher Frosteindringtiefe ab und wird vom ausführenden Garten- und Landschaftsbauer festgelegt.

Der Aufbau in zehn Schritten

1

Standort festlegen und einmessen

Der Brunnen bestimmt später die Ordnung des ganzen Gartens, deshalb wird er zuerst auf die Hauptachse gelegt: auf die Blickachse vom Haus, in die Mitte einer Wendeschleife oder auf den Schnittpunkt zweier Wege. Alles andere richtet sich danach aus. Ein Brunnen, der um einen halben Meter aus der Achse steht, fällt jedem Betrachter auf, ohne dass er sagen könnte, woran es liegt.

Vier praktische Kriterien kommen dazu. Abstand zu großen Laubbäumen: Fallendes Laub landet im Becken, verstopft den Filter und färbt das Wasser. Sonne: Volle Südsonne den ganzen Tag fördert Algen, Halbschatten ist ideal. Stromweg: Je kürzer die Strecke zur Verteilung, desto einfacher der Anschluss. Zufahrt: Die Steinteile kommen mit der Spedition und müssen bis an die Baustelle gebracht werden, ein Sackkarren über Rasen reicht dafür nicht.

Ausgemessen wird mit Schnur und Pflöcken, die Mitte wird mit einem Eisen markiert. Von dieser Mitte aus wird der Radius der Umrandung abgeschlagen, bei achteckigen Becken zusätzlich die Ecken. Diese Markierung bleibt bis zum Schluss stehen, sie ist die Referenz für jeden weiteren Schritt.

2

Aushub und Tragschicht

Der Aushub folgt der Kontur der späteren Umrandung und geht rundum etwas darüber hinaus, damit die Schalung Platz hat. Der Mutterboden wird abgetragen, weil er organisch ist und sich mit der Zeit setzt. Darunter wird bis auf tragfähigen Untergrund gegraben.

In die Grube kommt eine Tragschicht aus Schotter oder Frostschutzkies, üblicherweise in zwei Lagen eingebracht und jede Lage einzeln mit dem Rüttler verdichtet. Verdichtet man alles auf einmal, bleibt die untere Hälfte locker und die Platte setzt sich später doch. Die Oberkante der Tragschicht wird mit der Wasserwaage oder dem Rotationslaser eben abgezogen.

Wer eine Randeinfassung aus Pflaster plant, legt schon jetzt fest, auf welcher Höhe die spätere Oberkante liegen soll. Von dort aus wird nach unten gerechnet, nicht umgekehrt.

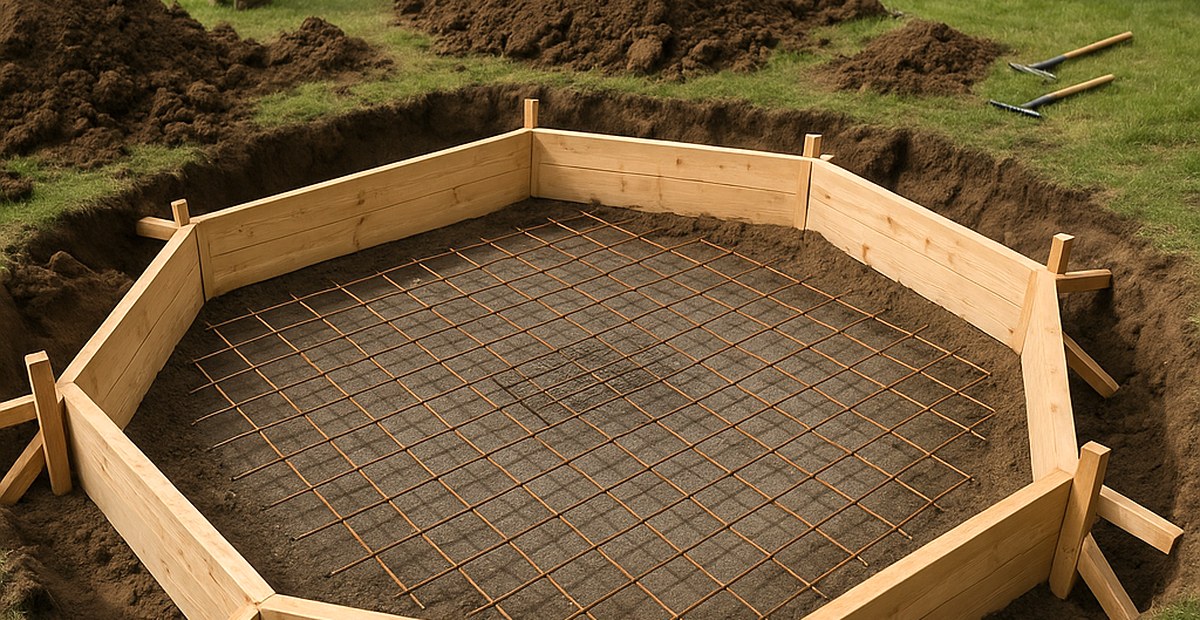

Achteckige Holzschalung mit eingelegter Baustahlmatte als Bewehrung für das Fundament eines Springbrunnens
3

Schalung stellen und bewehren

Die Schalung gibt der Platte ihre Form. Bei runden Becken arbeitet man mit biegsamen Schaltafeln, bei achteckigen mit geraden Kanthölzern, die an den Ecken auf Gehrung gestoßen und außen mit Pflöcken abgestützt werden. Die Schalung muss die Form des Brunnens abbilden und rundum ein paar Zentimeter Überstand haben, damit der Randstein später vollflächig aufliegt.

In die Schalung kommt eine Baustahlmatte, die auf Abstandhaltern liegt, damit sie mittig im Beton sitzt und nicht auf der Tragschicht aufliegt. Liegt die Matte unten auf, hat sie keine Wirkung: Sie soll die Zugkräfte in der Plattenmitte aufnehmen. Bei größeren Flächen werden mehrere Matten mit Überlappung verlegt und mit Rödeldraht verbunden.

Wo die Umrandung später besonders belastet wird, etwa an den Ecken einer achteckigen Anlage, kann zusätzlich Bewehrungseisen eingelegt werden. Das entscheidet der Ausführende nach Gewicht und Spannweite.

4

Leerrohre und Bodenhülsen einbauen

Das ist der Schritt, bei dem am häufigsten gespart wird und der sich am wenigsten nachholen lässt. Bevor Beton eingebracht wird, werden alle Leitungswege festgelegt und als Leerrohre eingelegt:

  • ein Leerrohr für die Stromzuleitung der Pumpe, von der Beckenmitte nach außen bis zur Verteilung
  • ein zweites, getrenntes Leerrohr für die Beleuchtung, damit Licht und Pumpe später unabhängig geschaltet werden können
  • bei Bedarf ein Rohr für eine Frischwasserleitung zum Nachfüllen und ein Ablauf für die Entleerung im Herbst
  • ein Reserverohr, das leer bleibt. Es kostet fast nichts und ist in fünf Jahren Gold wert

Alle Rohre werden an beiden Enden verschlossen, damit kein Beton hineinläuft, und mit einem Zugdraht bestückt. Die Enden ragen so weit heraus, dass sie nach dem Betonieren noch zu finden sind.

Sollen später Bodenstrahler den Brunnen anstrahlen, werden ihre Einbauhülsen jetzt gesetzt und in ihrer Höhe genau auf die spätere Oberfläche ausgerichtet. Wie viele Strahler an welche Stelle gehören und welche Lichtfarbe zu hellem Kunststein passt, steht im Ratgeber Springbrunnen Beleuchtung. Diese Entscheidung fällt hier, nicht am Ende.

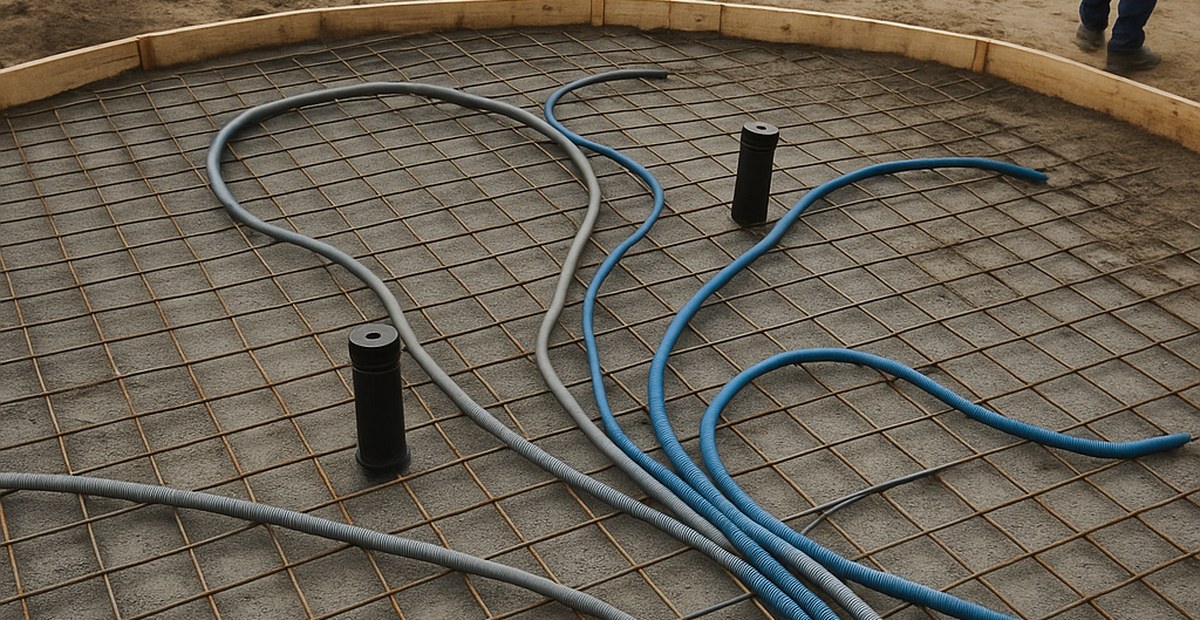

Verlegte Leerrohre und Einbauhülsen für Bodenstrahler in der Bewehrung vor dem Betonieren des Brunnenfundaments
5

Fundament betonieren und abziehen

Für eine Fläche dieser Größe lohnt Transportbeton vom Mischwerk. Er kommt in gleichbleibender Qualität, ist in wenigen Minuten eingebracht und erspart das Anmischen von zwei Dutzend Säcken. Der Beton wird zügig verteilt, mit dem Rüttler oder durch Stochern entlüftet und mit der Latte über die Schalkante abgezogen.

Entscheidend ist die Ebenheit. Die Platte trägt später eine Umrandung aus einzelnen Steinen, die alle in einer Ebene liegen müssen, sonst klaffen die Fugen. Kontrolliert wird über Kreuz mit der langen Wasserwaage, nicht nur in eine Richtung. Ein leichtes Gefälle nach innen ist sinnvoll, damit Spritzwasser zurück ins Becken läuft.

Direkt nach dem Abziehen wird geglättet und die Oberfläche vor Sonne und Wind geschützt. Trocknet frischer Beton zu schnell aus, reißt er oberflächlich. Bei Hitze wird abgedeckt und in den ersten Tagen gewässert.

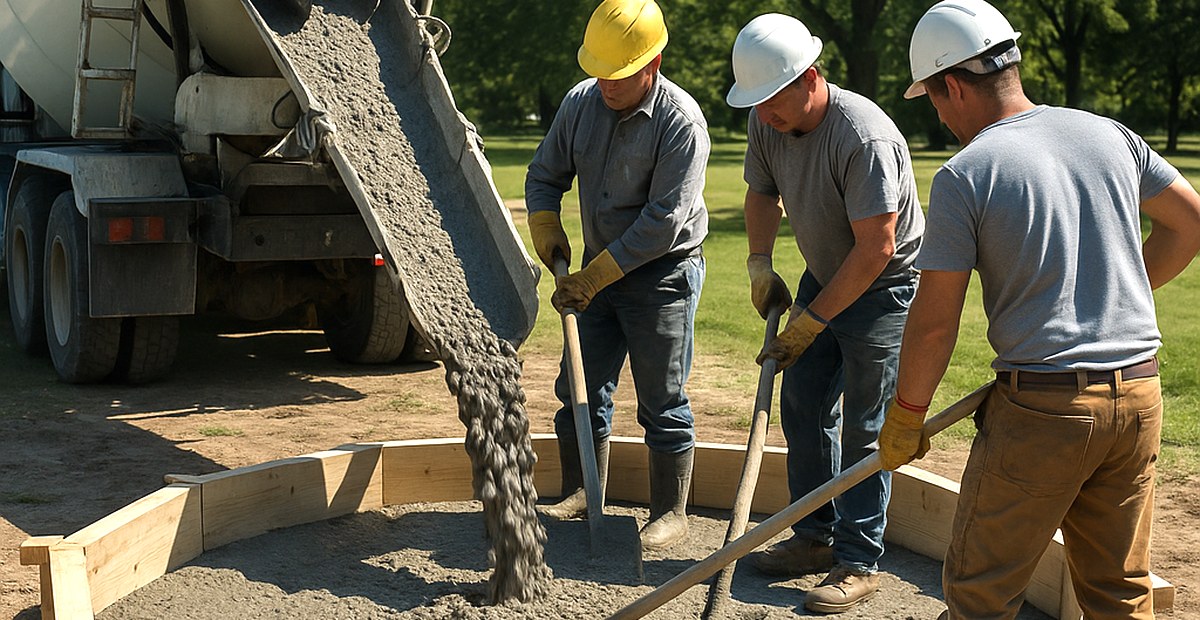

Transportbeton wird in die Schalung des Brunnenfundaments eingebracht und von Hand verteilt
6

Aushärten lassen

Die Platte braucht Ruhe. Als Faustregel gilt eine Woche, bevor die schweren Steinteile darauf gesetzt werden, bei kühler Witterung entsprechend länger. Beton erreicht seine volle Festigkeit erst nach etwa vier Wochen, für das Setzen der Bauteile reicht die Frühfestigkeit aber aus.

Diese Wartezeit ist der richtige Moment, um die Elektroinstallation bis an die Leerrohre heranzuführen, den Kabelweg zu ziehen und die Zufahrt für die Anlieferung vorzubereiten. Wer die Zeit ungenutzt lässt, verliert sie am Ende doppelt.

7

Brunnenkörper setzen: von unten nach oben

Ein Etagenbrunnen besteht aus mehreren einzelnen Teilen, die trocken ineinandergreifen und nacheinander gesetzt werden. Die Reihenfolge ist immer dieselbe:

  1. Bodenplatte und Sockel in die Mitte, exakt waagerecht ausgerichtet. Hier entscheidet sich, ob der ganze Brunnen später gerade steht.
  2. Untere Schale auf den Sockel. Sie ist meist das schwerste Einzelteil.
  3. Mittelsäule durch die Schalenmitte, mit der Steigleitung im Inneren.
  4. Obere Schale und, falls vorhanden, weitere Etagen.
  5. Bekrönung als Abschluss.

Ausgerichtet wird nach jedem einzelnen Teil, nicht am Ende. Ein Millimeter Schieflage am Sockel wird an der Bekrönung zu mehreren Zentimetern. Zum Ausgleich dienen dünne Kunststoffkeile oder ein Mörtelbett, nie Holzkeile: Holz arbeitet und verrottet.

Die Wasserleitung wird beim Setzen gleich mitgeführt. Der Schlauch von der Pumpe läuft durch die hohle Mittelsäule nach oben zur Düse. Wird er vergessen, muss die halbe Anlage wieder auseinandergenommen werden.

Zum Gewicht: Die einzelnen Teile lassen sich zu dritt oder viert bewegen, große Schalen brauchen Hebegurte, einen Kran oder einen Minibagger mit Anschlagmittel. Vorsicht bei Kanten und Reliefs, Kunststein bricht an der Kante schneller als Naturstein.

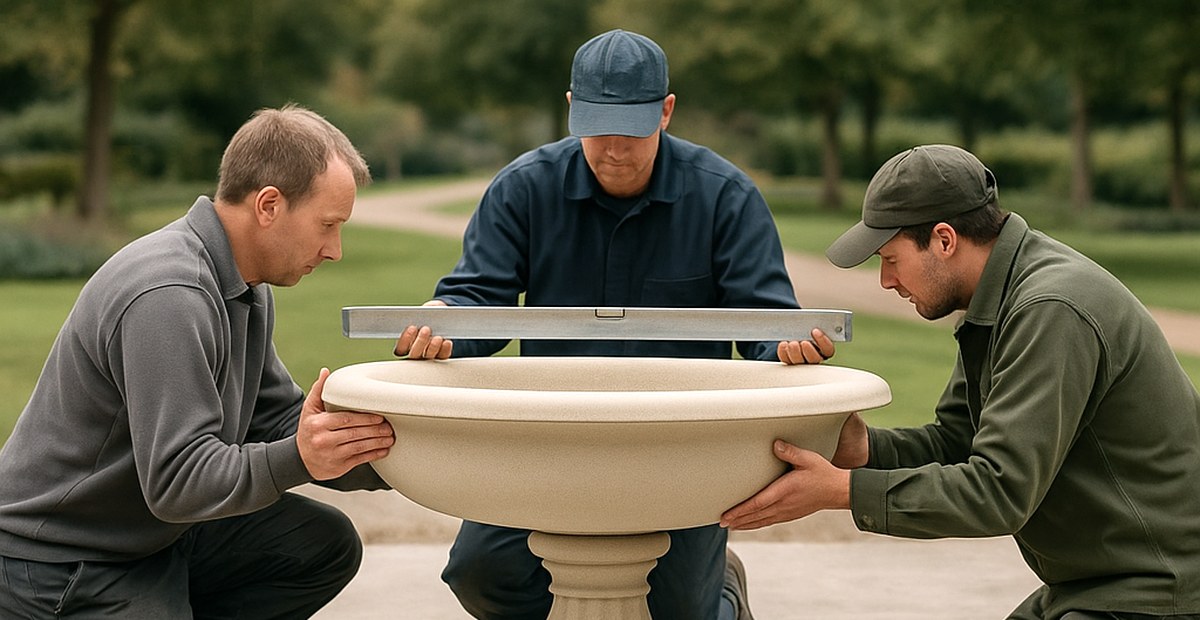

Drei Handwerker setzen die untere Schale eines Etagenbrunnens auf den Sockel und prüfen sie mit der Wasserwaage
8

Beckenumrandung setzen und verfugen

Die Umrandung wird zuerst trocken ausgelegt. Alle Teile kommen an ihren Platz, ohne Mörtel, damit sich der Umlauf schließt und die Fugen gleichmäßig werden. Bei achteckigen Becken zeigt sich in diesem Moment, ob die Bodenplatte maßhaltig ist. Erst wenn der Kreis oder das Achteck aufgeht, wird verklebt.

Gesetzt wird in ein Bett aus flexiblem, frostbeständigem Kleber oder Mörtel, das mit der Zahnkelle aufgezogen wird. Jedes Teil wird angedrückt, mit der Wasserwaage kontrolliert und zum Nachbarteil ausgerichtet. Fugenkreuze halten das Maß gleich.

Verfugt wird mit einem Fugenmörtel, der dauerhaft im Wasser stehen darf und frostbeständig ist. Innen im Becken kommt zusätzlich eine Dichtschlämme oder eine Abdichtung auf die Fläche und in die Kehle zwischen Boden und Wand, denn genau dort tritt Wasser aus. Die Farbe des Fugenmörtels sollte zum Stein passen: Ein zu heller Fugenstrich zerlegt die Ansicht optisch in lauter Einzelteile.

Vor dem ersten Befüllen muss die Abdichtung vollständig durchgetrocknet sein. Die Herstellerangabe ist hier bindend, meist mehrere Tage.

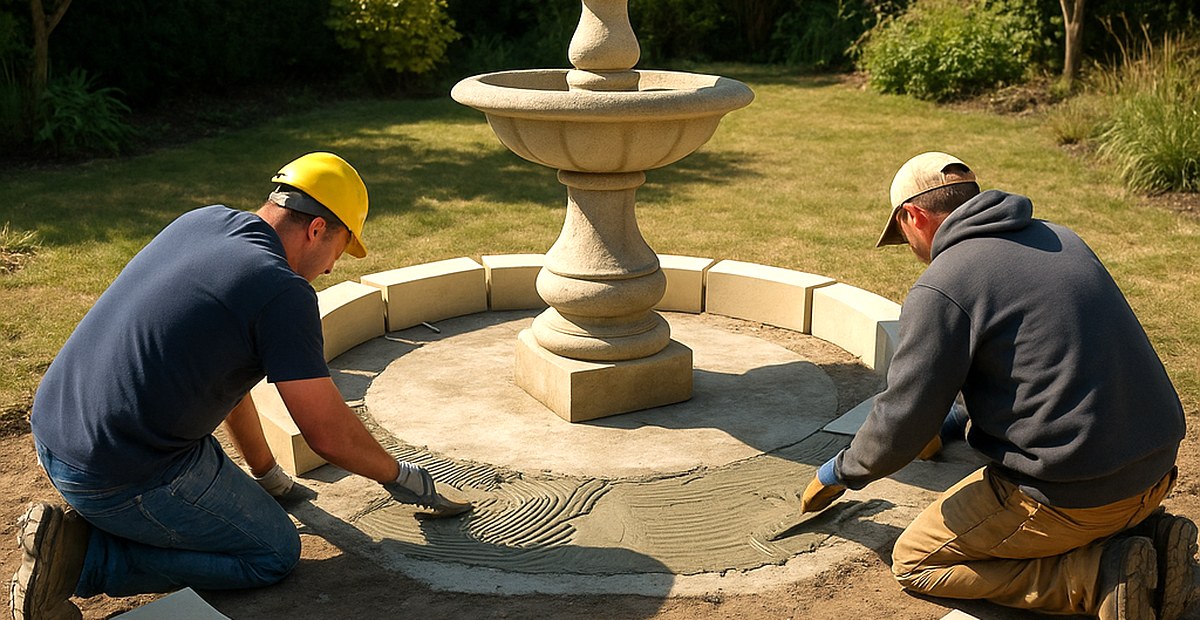

Die einzelnen Steinelemente der Beckenumrandung werden rund um den Springbrunnen ausgelegt und ausgerichtet
9

Pumpe, Strom und Licht anschließen

Die Pumpe steht im Becken, saugt das Wasser an und drückt es über die Steigleitung nach oben. Sie muss vollständig unter Wasser stehen, sonst läuft sie trocken und ist innerhalb von Minuten defekt. Ihre Leistung richtet sich nach Förderhöhe und gewünschtem Wasserbild: zu schwach bedeutet ein kraftloses Rinnsal, zu stark spritzt über den Beckenrand. Welche Größe zu welchem Brunnen passt, steht ausführlich auf der Seite Springbrunnenpumpe.

Der elektrische Teil ist keine Heimwerkerarbeit. Für Wasserbecken im Außenbereich gelten eigene Regeln: ein Fehlerstromschutzschalter mit 30 Milliampere Auslösestrom, Betriebsmittel in der passenden Schutzart, Abstandsbereiche rund um das Becken und ein Trenntrafo bei Niedervoltanlagen. Der Anschluss gehört an eine Elektrofachkraft, und zwar aus einem sehr einfachen Grund: Wasser und Strom verzeihen keinen Fehler.

Sinnvoll ist eine getrennte Schaltung von Pumpe und Beleuchtung. So kann das Wasserspiel abends ruhen, während der Brunnen weiter angestrahlt bleibt, und die Pumpe läuft nicht unnötig durch.

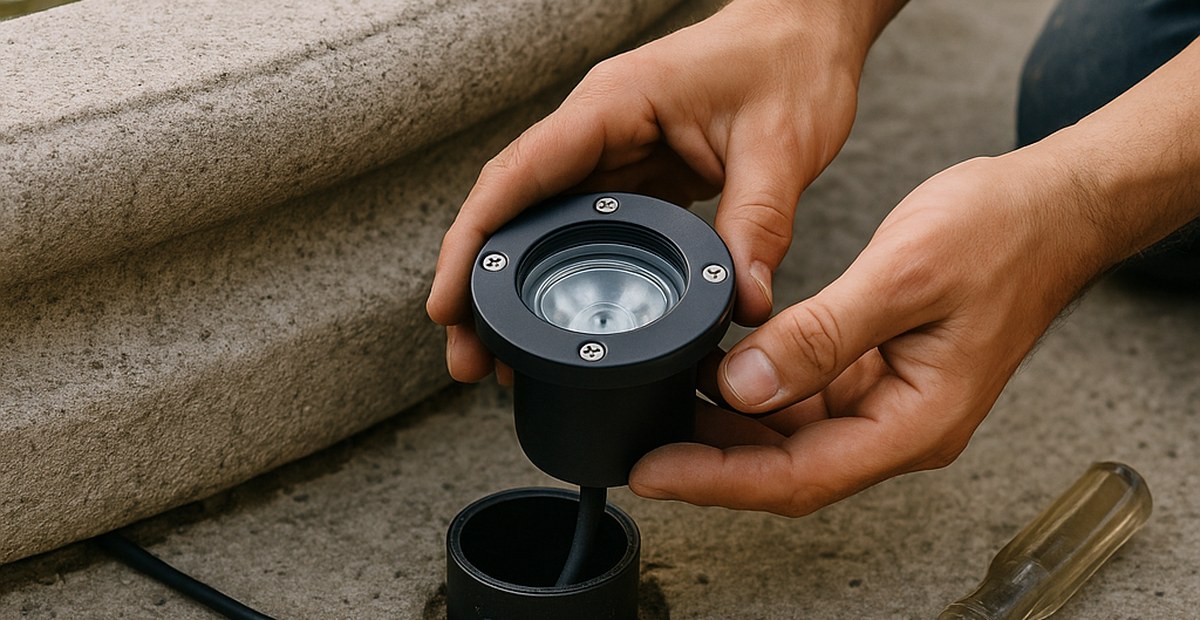

Einbau eines Bodenstrahlers in die vorbereitete Hülse neben der Beckenumrandung eines Springbrunnens
10

Anfüllen, Umfeld herstellen, erstes Wasser

Zum Schluss wird das Erdreich rund um das Fundament wieder angefüllt und lagenweise verdichtet, bis die Oberkante des umgebenden Geländes erreicht ist. Daran schließt das Umfeld an: Pflasterring, Kiesbett oder Rasen. Ein umlaufender gepflasterter Streifen von etwa einem Meter hat sich bewährt, weil er das Mähen erleichtert und Spritzwasser verträgt.

Dann wird befüllt. Beim ersten Lauf wird kontrolliert, ob das Wasser gleichmäßig über alle Schalenränder läuft. Tut es das nicht, steht die Anlage nicht exakt waagerecht und wird nachjustiert, solange das noch möglich ist. Anschließend wird die Fontänenhöhe eingestellt, entweder über den Drosselregler an der Pumpe oder über ein Ventil in der Steigleitung.

Nach ein paar Tagen Betrieb wird der Wasserstand erneut geprüft. Ein leichter Rückgang ist normal, das ist Verdunstung. Sinkt der Pegel deutlich, liegt eine undichte Fuge vor, und die wird jetzt nachgearbeitet und nicht im nächsten Frühjahr.

Fertiggestellter Etagenbrunnen im Abendlicht, das Erdreich ist angefüllt und der Rasen bis an das Becken herangeführt

Was auf der Baustelle gebraucht wird

Erdarbeiten und Fundament

  • Minibagger oder Spaten, Schubkarre
  • Rüttelplatte für die Tragschicht
  • Schotter oder Frostschutzkies
  • Schaltafeln oder Kanthölzer, Pflöcke
  • Baustahlmatte, Abstandhalter, Rödeldraht
  • Transportbeton, Rüttelflasche, Abziehlatte
  • Rotationslaser oder lange Wasserwaage

Montage und Anschluss

  • Hebegurte, Sackkarre, bei großen Teilen ein Kran
  • Flexkleber, Zahnkelle, Gummihammer
  • Fugenmörtel und Dichtschlämme für Nassbereiche
  • Kunststoffkeile zum Ausrichten
  • Leerrohre, Zugdraht, Kabelbinder
  • Springbrunnenpumpe passender Leistung
  • Schutzhandschuhe, Knieschoner, Augenschutz

Die sechs häufigsten Fehler beim Aufbau

  1. Kein Fundament, nur Sand. Der Brunnen steht das erste Jahr gerade und sackt danach ab. Nachträglich ist das nur durch komplette Demontage zu beheben.
  2. Bewehrung liegt unten auf. Die Matte muss im Beton liegen, nicht darunter, sonst hat sie keine Wirkung.
  3. Leerrohre vergessen. Jedes später benötigte Kabel bedeutet eine Kernbohrung oder eine Leitung über den Rasen.
  4. Zu früh belastet. Wer die Steinteile nach zwei Tagen auf den Beton setzt, drückt Abdrücke in die Platte und schwächt sie dauerhaft.
  5. Nicht ausgerichtet. Ein Brunnen, bei dem das Wasser nur über eine Seite läuft, steht schief. Das fällt sofort auf und ist der sichtbarste aller Fehler.
  6. Pumpe im Winter im Becken gelassen. Gefrierendes Restwasser sprengt das Gehäuse. Im Herbst kommt die Pumpe heraus und frostfrei ins Trockene.

Nach dem Aufbau: der erste Winter

Steht die Anlage, ist die wichtigste wiederkehrende Arbeit die Überwinterung. Im Spätherbst wird das Becken vollständig entleert, die Pumpe ausgebaut, gereinigt und frostfrei eingelagert. Alle Schalen müssen leer sein, denn stehendes Wasser in einer Schale gefriert, dehnt sich aus und sprengt den Rand. Wer das Becken abdeckt, hält Laub heraus und muss im Frühjahr weniger reinigen.

Der Brunnenkörper selbst bleibt draußen. Frostbeständiger Kunststein verträgt den Winter, solange kein Wasser in Hohlräumen steht. Pflege, Algenbehandlung, Kalk und die vollständige Herbst-Checkliste stehen im großen Ratgeber Springbrunnen für den Garten.

Was Casa Padrino liefert und was der Garten- und Landschaftsbau übernimmt

Casa Padrino liefert den Brunnen als Bausatz aus einzelnen Steinteilen, je nach Modell mit Beckenumrandung. Die Brunnen sind Neuanfertigungen im Barock- und Jugendstil aus einem frostbeständigen Kunststein-Beton-Gemisch, kein antikes Original. Geliefert wird per Spedition bis Bordsteinkante, große Anlagen werden auf Paletten angeliefert.

Nicht im Lieferumfang enthalten sind Pumpe, Beleuchtung, Fundament und Montage. Das ist keine Lücke, sondern Absicht: Welche Pumpe passt, hängt vom gewünschten Wasserbild ab, und das Fundament richtet sich nach dem Boden vor Ort. Eine passende Springbrunnenpumpe liefern wir auf Anfrage gegen Aufpreis mit, sowohl zur Erstausstattung als auch als Ersatz oder in stärkerer Ausführung.

Erdarbeiten, Fundament, Verlegung und der elektrische Anschluss werden vor Ort ausgeführt, üblicherweise von einem Garten- und Landschaftsbaubetrieb zusammen mit einer Elektrofachkraft. Maße, Gewichte und Teileanzahl je Modell nennen wir vorab, damit die Planung darauf aufsetzen kann.

Den passenden Brunnen finden

Vom kleinen Wandbrunnen für den Innenhof bis zur mehrstufigen Anlage mit Beckenumrandung für Park und Hotelvorfahrt. Alle Modelle mit Maßen, Gewicht und Teileanzahl.

Zum großen Springbrunnen Ratgeber Alle Brunnen ansehen

Weiterlesen

Häufige Fragen zum Aufbau eines Springbrunnens

Braucht jeder Springbrunnen ein Betonfundament?

Nein. Kleine Terrassen- und Kugelbrunnen bis etwa Kniehöhe stehen auf einer vorhandenen, tragfähigen Terrassenplatte oder einem verdichteten Splittbett sicher. Sobald der Brunnen mehrteilig ist, eine Beckenumrandung hat oder mehrere hundert Kilogramm wiegt, führt an einer bewehrten Betonplatte kein Weg vorbei.

Wie tief muss das Fundament für einen Gartenbrunnen sein?

Üblich ist ein Aufbau aus verdichteter Frostschutzschicht plus bewehrter Betonplatte, insgesamt meist zwischen 30 und 60 Zentimetern. Die genaue Tiefe hängt vom Gewicht der Anlage, vom Boden und von der örtlichen Frosteindringtiefe ab und wird vom ausführenden Betrieb festgelegt. Auf bindigen, wasserhaltenden Böden fällt der Aufbau dicker aus als auf sandigem Untergrund.

Wie lange dauert der Aufbau insgesamt?

Die reine Arbeitszeit für eine große Anlage liegt bei zwei bis vier Tagen, verteilt auf Aushub und Fundament an einem Termin und Montage an einem zweiten. Dazwischen liegt die Aushärtezeit der Betonplatte von mindestens einer Woche. Rechnen Sie vom ersten Spatenstich bis zum ersten Wasser also mit etwa zwei bis drei Wochen.

Wie viele Personen werden für die Montage gebraucht?

Für einen mittleren Etagenbrunnen drei bis vier Personen. Die einzelnen Schalen und Sockel sind schwer und sperrig zugleich, und beim Ausrichten muss jemand die Wasserwaage lesen, während die anderen halten. Bei sehr großen Anlagen kommen Hebegurte, ein Minibagger oder ein Kran dazu.

Kann ich einen Springbrunnen selbst aufbauen?

Aushub, Tragschicht und das Setzen der Teile sind handwerklich machbar, wenn genug Helfer und Gerät da sind. Zwei Bereiche gehören in Fachhände: die Statik des Fundaments bei schweren Anlagen und der elektrische Anschluss. Für Elektroinstallationen am Wasserbecken gelten eigene Schutzvorgaben, die eine Elektrofachkraft umsetzen muss.

Muss der Brunnen an die Wasserleitung angeschlossen werden?

Nein. Ein Springbrunnen läuft im geschlossenen Kreislauf: Die Pumpe fördert dasselbe Wasser immer wieder nach oben. Nachgefüllt wird nur, was verdunstet. Ein fest verlegter Wasseranschluss ist reiner Komfort und lohnt vor allem bei großen Becken und in heißen Sommern.

Wann ist die beste Jahreszeit für den Aufbau?

Frühjahr bis Frühherbst. Beton braucht Temperaturen deutlich über dem Gefrierpunkt, um sauber abzubinden, und Kleber sowie Fugenmörtel für den Nassbereich haben ebenfalls Mindesttemperaturen. Wer im April baut, hat den Brunnen die ganze Saison in Betrieb und kann ihn vor dem ersten Frost in Ruhe winterfest machen.

Brauche ich eine Baugenehmigung für einen Springbrunnen?

Für einen Gartenbrunnen im privaten Garten in der Regel nicht. Anders kann es aussehen bei sehr großen Anlagen, in Vorgärten mit Gestaltungssatzung, bei denkmalgeschützten Anwesen oder in Wasserschutzgebieten. Im Zweifel genügt ein Anruf beim Bauamt der Gemeinde, bevor der Bagger anrückt.

Wird der Brunnen fertig montiert geliefert?

Nein, er kommt als Bausatz aus einzelnen Steinteilen, die vor Ort aufeinandergesetzt werden. Das ist bei diesem Gewicht auch der einzige praktikable Weg. Die Lieferung erfolgt per Spedition, Pumpe, Beleuchtung, Fundament und Montage sind nicht im Lieferumfang enthalten.

Was passiert, wenn der Brunnen nicht exakt waagerecht steht?

Das Wasser läuft dann nur über die tiefere Seite der Schale ab, statt gleichmäßig über den ganzen Rand. Das ist sofort sichtbar und der häufigste optische Mangel nach einer Montage. Deshalb wird nach jedem einzelnen Bauteil ausgerichtet und nicht erst am Ende der Montage.
